Retrospectiva PREFE 2018: Diretoria de Infraestrutura
Publicado: 22/01/2019 - 10:58
Última modificação: 08/03/2022 - 07:47
O ano de 2018 da Prefeitura Universitária ficou marcado pela constante atuação da Diretoria de Infraestrutura, através da conclusão de obras como blocos nos campi Umuarama, Monte Carmelo e Patos de Minas, além de inúmeras adaptações prediais, realizadas para atender ainda melhor a comunidade acadêmica. Vale ressaltar que, além das 10 obras citadas aqui, foram concluídas reformas elétricas na biblioteca do campus Santa Mônica, nos sanitários, e também a interligação dos blocos 1D e 1E no Pontal.

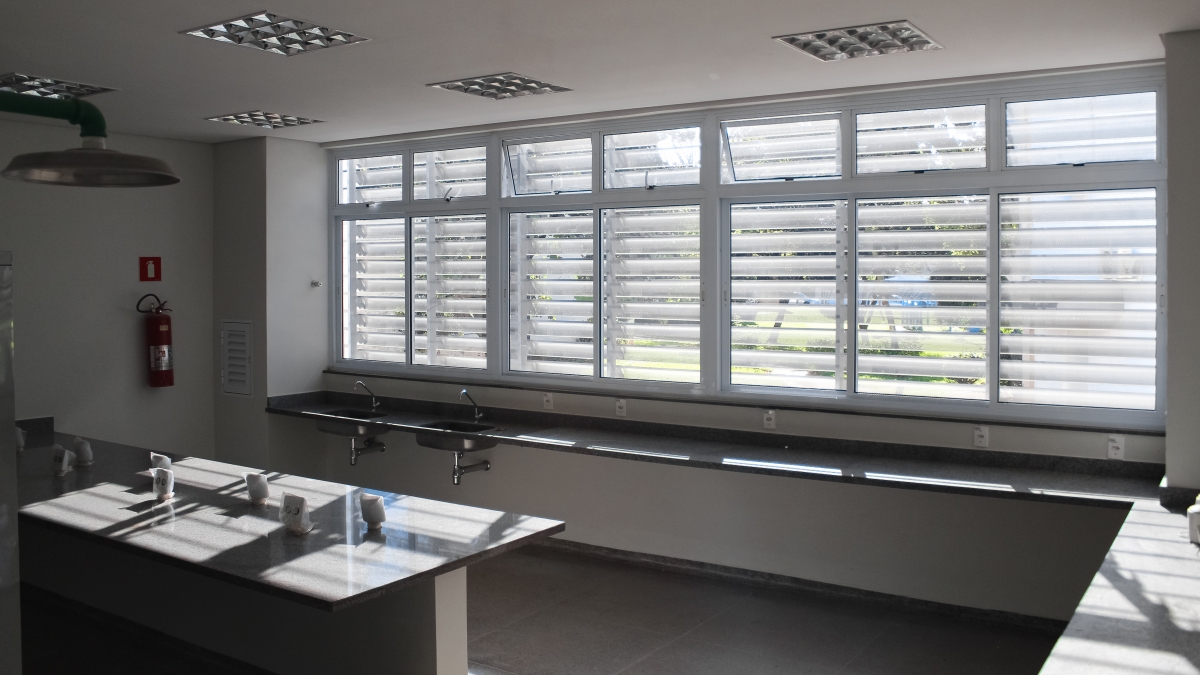

1. 36 Laboratórios reformados
O terceiro lote da reforma dos laboratórios de pesquisa nos campi Santa Mônica, Umuarama, Capim branco e Unidade de Pesquisa Segismundo Pereira foi concluído, ampliando assim os espaços para produção de conhecimento na universidade. O conjunto de intervenções teve início em 15/02/2016 e foi concluído em 31/12/2018.

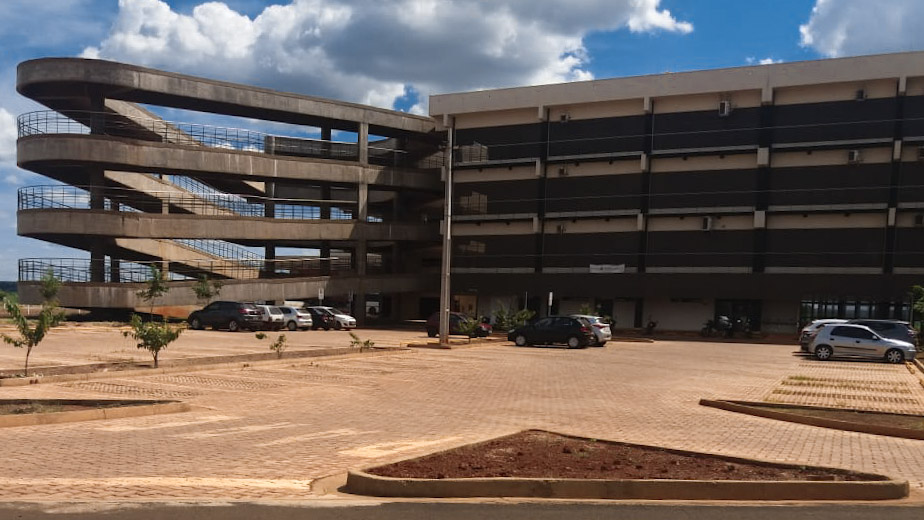

2. Bloco 1BMC
O bloco 1B do campus Monte Carmelo foi finalizado, proporcionando à comunidade acadêmica a utilização de suas dependências. O projeto conta com banheiros, rampas, paisagismo, estacionamento e bicicletário. A construção teve início em 19/01/2015 e foi finalizada em 31/12/2018.

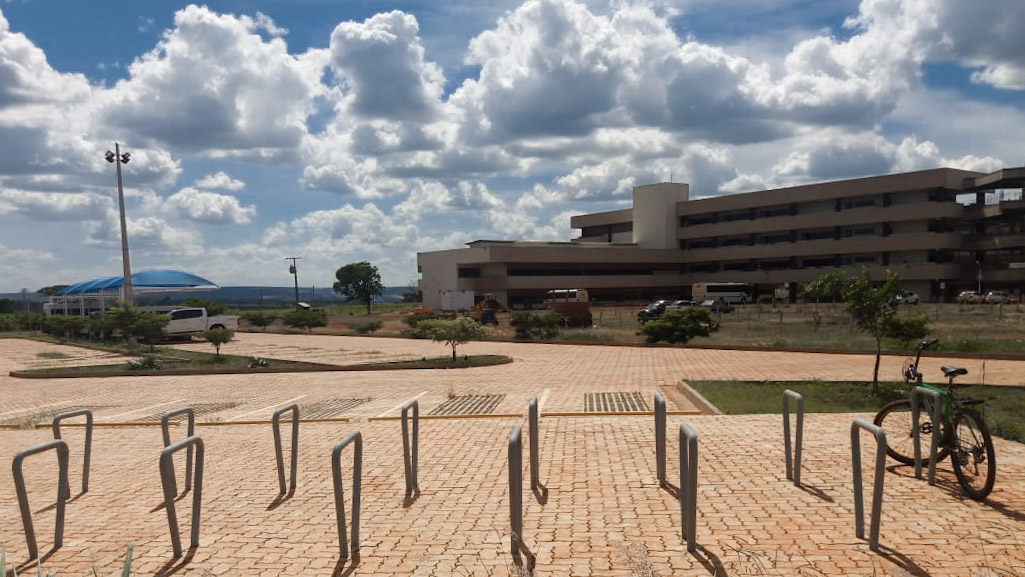

3. Acesso em Monte Carmelo
O acesso provisório ao campus Monte Carmelo, com pavimentação do asfalto, iluminação e sinalização das vias foi concluído, facilitando a chegada dos alunos à universidade. A obra ocorreu entre 06/03/2017 e 31/07/2018.
4. Moradia Estudantil
Entre 20/02/2018 e 23/10/2018 ocorreu a reforma da Moradia Estudantil, que, entre outras coisas, recebeu impermeabilização, nova pintura, cerâmicas e forros, melhorando assim as condições da habitação dos estudantes.
5. RU Santa Mônica
Em 2018 foi concluída a reforma do entorno do bloco 5YSM - Restaurante Universitário provisório do campus Santa Mônica. Com isso, agora o ambiente possui cobertura, jardim, bancos e um acesso mais fácil para os estudantes, através de escadas. O período total de intervenção foi de 11/06/2018 até 31/12/2018.

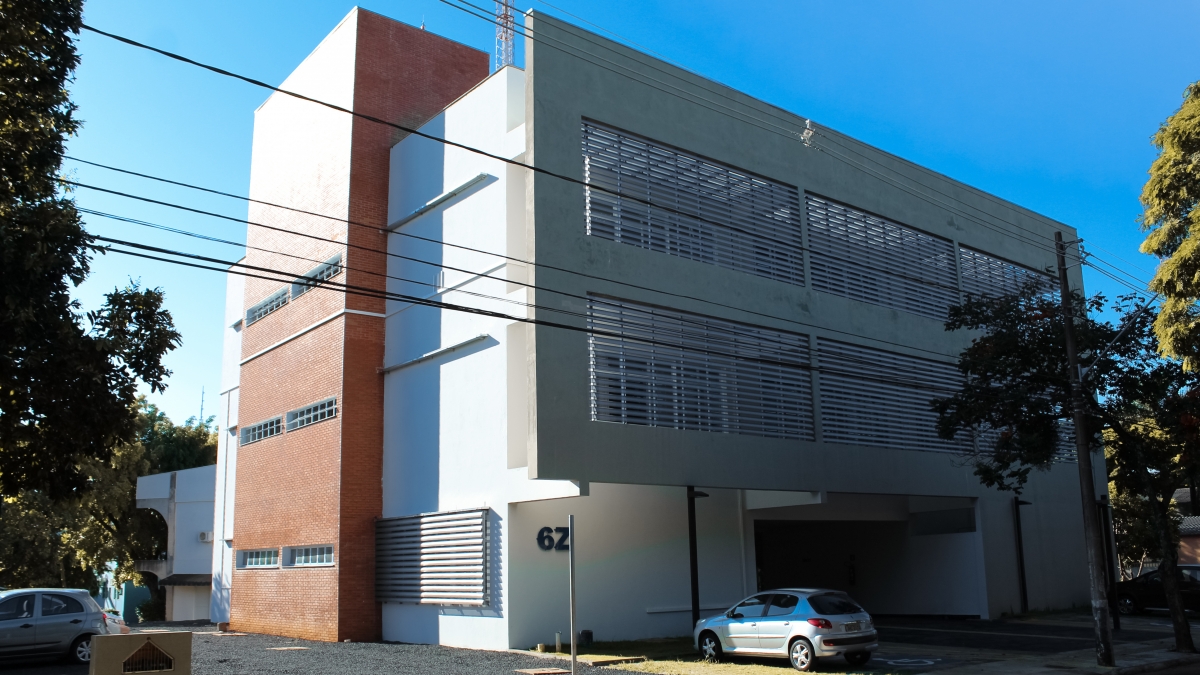

6. Bloco 6ZJU
Foi finalizada também a construção do bloco 6Z, do campus Umuarama. A área total construída foi de 1.338.48 m² e conta com auditório, laboratórios de Agronomia, Veterinária, Odontologia, Biologia, Medicina, Genética, Educação Física e Psicologia, além de outros 6 Laboratórios multiuso. O período da obra foi de 03/02/2014 até 31/12/2018.

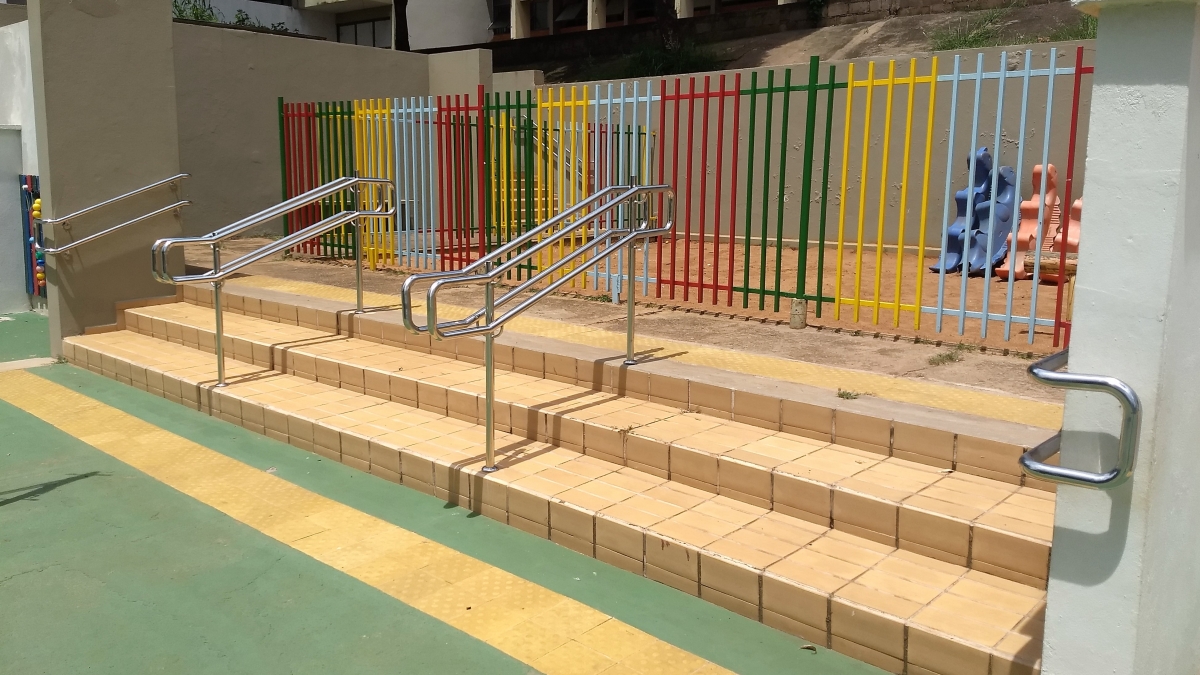

7. Acessibilidade na ESEBA
No dia 08/10/2018 teve início um conjunto de obras que tem como objetivo aumentar a acessibilidade na ESEBA da UFU. Entre o que está sendo feito, se destaca a instalação de uma plataforma de acessibilidade, instalação de corrimãos, guarda corpos, rampas, pisos alerta e direcionais. As obras atendem desde a parte da saída da escola até as áreas de lazer, cantina e quadra de esportes. A previsão é de que a intervenção seja concluída até 24/09/2019.

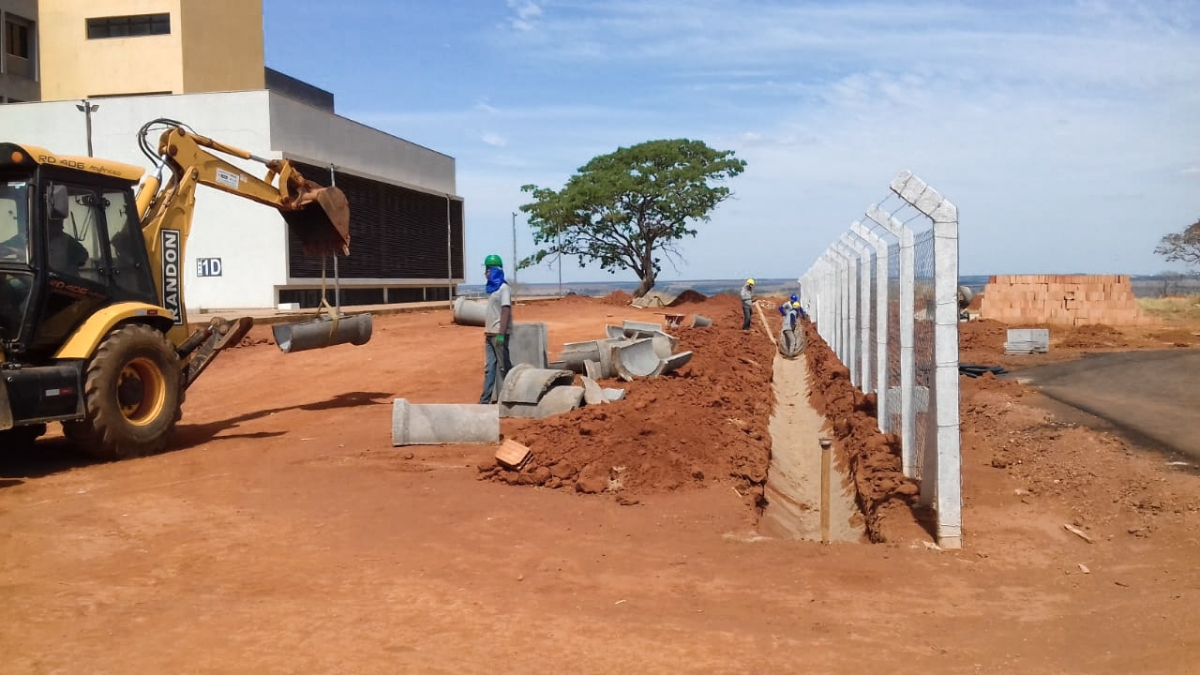

8. Infraestrutura do bloco 1DCG
Foi iniciada, em 11/06/2018, a execução da infraestrutura do bloco 1D do campus Glória. Com ela, ocorrerá a instalação de ar condicionado, ar comprimido, rede elétrica de alta e baixa tensão, telefonia, estações de tratamento de água e esgoto, pavimentação, sinalização de trânsito e drenagem. A DIRIE estima que a obra seja concluída até 23/05/2019.

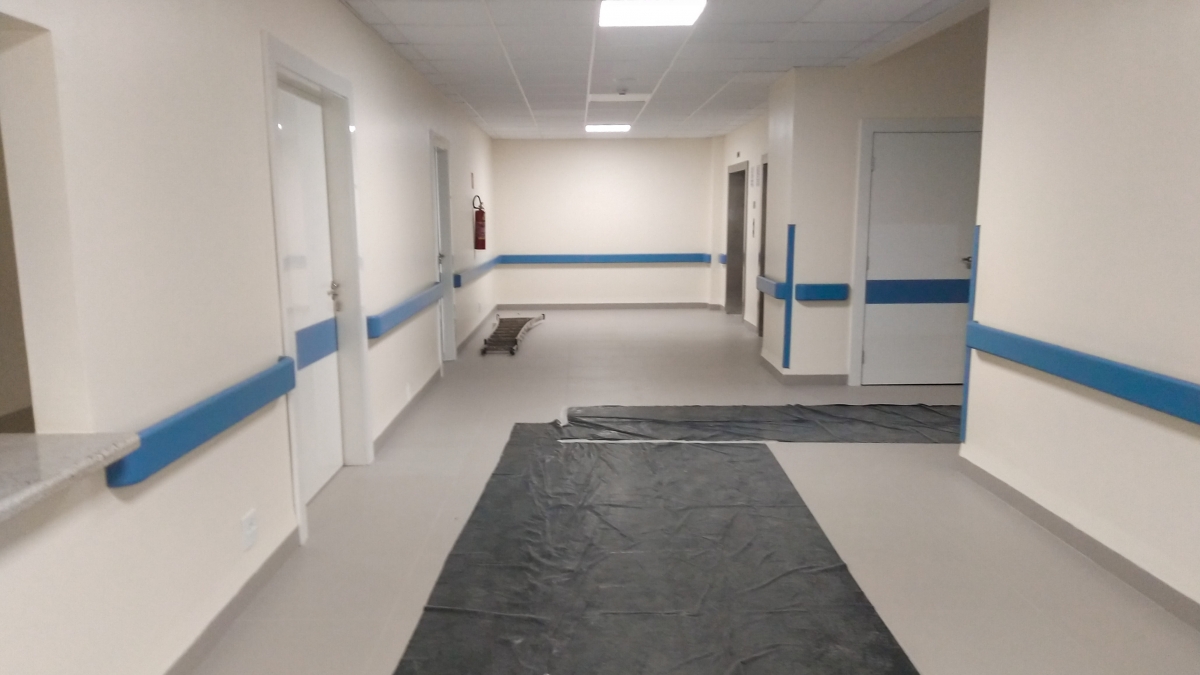

9. Hospital do Câncer
Outra obra importante para a comunidade acadêmica e de Uberlândia é a reforma e adaptação do 3° e 4° pavimentos do Hospital do Câncer de Uberlândia, que entrou em sua fase final. As adaptações tiveram início em 11/01/2017 e deverão ser concluídas até 31/03/2019. A área total da intervenção é de 2.556,12 m² e seu objetivo é a inclusão de áreas de internação cirúrgica, internação para transplante de medula óssea e um centro cirúrgico.
10. Bloco 1APM
O ano de 2018 foi marcado também pela retomada da construção do bloco 1A do campus Patos de Minas. Com isso, a obra, que foi iniciada em 05/09/2016, recebeu uma nova data de conclusão: 31/12/2020. O projeto contará com um total de 4.855,43 m² de área construída, sendo 1.265 m² no térreo, 513 m² de pilotis, 1.552 m² no 2º pavimento, 762,34 m² no 3º e outros 762,34 m² no 4º pavimento.
